การทำฐานราก F3 ฐานรากกลุ่มที่รับเสาเข็ม 3 ต้น

620 การทำฐานราก F3 ฐานรากกลุ่มที่รับเสาเข็ม 3 ต้น

การทำฐานราก F4 หรือฐานรากกลุ่มที่ใช้เสาเข็ม 4 ต้น เป็นโครงสร้างฐานรากขนาดใหญ่ที่ออกแบบมาเพื่อรองรับน้ำหนักมหาศาลจากเสาหลักของอาคาร โดยการถ่ายเทน้ำหนักกระจายลงสู่กลุ่มเสาเข็มอย่างสมดุล หากพิจารณาการใช้เสาเข็มสปันไมโครไพล์ (Spun Micro Pile) ร่วมด้วย จะมีขั้นตอนและรายละเอียดทางวิศวกรรมที่สำคัญดังนี้ครับ

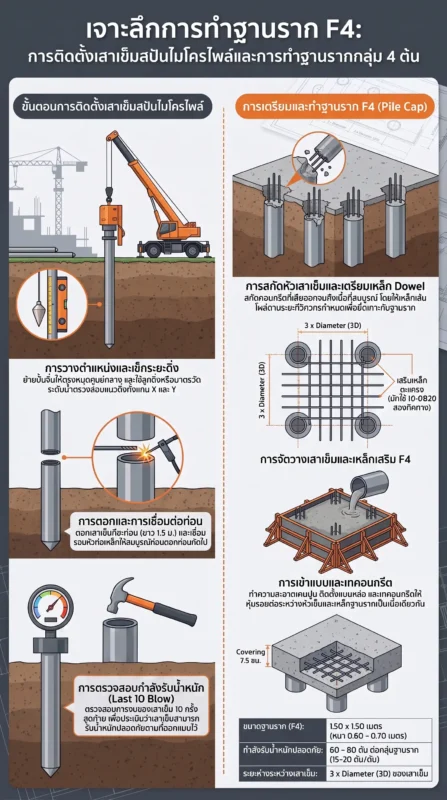

  1. การเตรียมการและวางผังกลุ่มเสาเข็ม
  • การเลือกขนาดเสาเข็ม: พิจารณาตามน้ำหนักบรรทุกที่ต้องการ (Safe Load) เช่น ขนาดเส้นผ่านศูนย์กลาง 21, 25 หรือ 30 เซนติเมตร ซึ่งรับน้ำหนักได้ตั้งแต่ 20-50 ตันต่อต้น ขึ้นอยู่กับสภาพดิน
  • การกำหนดระยะห่าง (Spacing): ตามมาตรฐานวิศวกรรม ตำแหน่งของเสาเข็มแต่ละต้นในฐานรากกลุ่ม ต้องมีระยะห่างระหว่างศูนย์กลางเสาเข็มไม่น้อยกว่า 3 เท่าของมิติหน้าตัดเสาเข็ม (3D) เพื่อป้องกันไม่ให้พื้นที่รับแรงในดินซ้อนทับกันมากเกินไป ซึ่งจะทำให้ประสิทธิภาพการรับน้ำหนักรวมลดลง
  • การจัดวาง: เสาเข็มทั้ง 4 ต้นจะถูกจัดวางเป็นรูปสี่เหลี่ยมจัตุรัสรอบจุดศูนย์กลางของเสาตอม่อ เพื่อให้การกระจายแรงเป็นไปอย่างสม่ำเสมอ
  1. ขั้นตอนการตอกเสาเข็มสปันไมโครไพล์
  • ตรวจสอบแนวดิ่ง: ก่อนเริ่มตอก ต้องใช้มาตรวัดระดับน้ำตรวจสอบแนวดิ่งทั้งแกน X และ Y เพื่อป้องกันปัญหาเสาเข็มเอียงซึ่งจะส่งผลต่อความแข็งแรงของฐานรากกลุ่ม
  • การเชื่อมต่อท่อน: เนื่องจากเสาเข็มสปันไมโครไพล์ยาวท่อนละ 1.5 เมตร การทำฐานรากที่ต้องการความลึกจนถึงชั้นดินดานจึงต้องเชื่อมต่อเสาเข็มด้วยการเชื่อมไฟฟ้าแบบหลอมละลายเต็มเนื้อเหล็ก (Full Penetration Weld) รอบเพลทเหล็กหัวเสา
  • การวัดค่า Blow Count: ต้องทำการวัดค่าการทรุดตัวจากการตอก 10 ครั้งสุดท้าย (Last Ten Blows) เพื่อยืนยันว่าเสาเข็มทุกต้นในกลุ่มถึงชั้นดินแข็งและสามารถรับน้ำหนักได้จริงตามรายการคำนวณ
  1. การทำฐานราก (Pile Cap)
  • การเตรียมหัวเสาเข็ม: เมื่อตอกเสร็จแล้ว จะต้องสกัดคอนกรีตหัวเสาเข็มส่วนเกินออก โดยปล่อยให้เหล็กแกนเสาเข็มโผล่ขึ้นมาตามระยะที่ออกแบบ (โดยปกติประมาณ 40-50 เซนติเมตร) เพื่อทาบกับเหล็กเสริมฐานราก
  • งานคอนกรีตหยาบ (Lean Concrete): ปรับระดับดินก้นหลุมและเทคอนกรีตหยาบหนาประมาณ 5-10 เซนติเมตร เพื่อเตรียมพื้นที่สำหรับวางเหล็กเสริมและป้องกันเหล็กสัมผัสความชื้นจากดินโดยตรง
  • การเสริมเหล็ก: วางโครงเหล็กตะแกรงฐานราก (เหล็กข้ออ้อย) โดยให้ครอบคลุมหัวเสาเข็มทั้ง 4 ต้น ต้องจัดตำแหน่งศูนย์กลางของตะแกรงให้ตรงกับศูนย์กลางเสาเข็มและตอม่อ
  • ระยะหุ้มคอนกรีต (Covering): ต้องใช้ “ลูกปูน” หนุนรองโครงเหล็กให้มีระยะหุ้มไม่น้อยกว่า 7.5 เซนติเมตร สำหรับส่วนที่สัมผัสดิน และหัวเสาเข็มต้องฝังลึกเข้าไปในเนื้อคอนกรีตฐานรากไม่น้อยกว่า 7.5 เซนติเมตร
  1. การเชื่อมต่อกับตอม่อ
  • ติดตั้งเหล็กยืนตอม่อและเหล็กปลอกไว้ตรงกึ่งกลางกลุ่มเสาเข็ม โดยเหล็กยืนต้องหยั่งลึกลงในฐานรากให้ได้ระยะตามมาตรฐานเพื่อยึดรั้งโครงสร้างให้เป็นเนื้อเดียวกัน ก่อนจะทำการเทคอนกรีตฐานรากให้เต็มตามขนาดที่ออกแบบไว้ (เช่น ขนาด 1.5 x 1.5 เมตร หนา 0.6 เมตร เป็นต้น)

สรุปท้ายบทความ การทำฐานราก F4 ด้วยเสาเข็มสปันไมโครไพล์ เป็นทางออกที่ดีเยี่ยมสำหรับงานก่อสร้างหรือต่อเติมที่ต้องการรับน้ำหนักสูงแต่มีพื้นที่จำกัด หัวใจสำคัญอยู่ที่การรักษาระยะห่างระหว่างเสาเข็มที่ 3D เพื่อประสิทธิภาพสูงสุด การเชื่อมต่อระหว่างท่อนเสาต้องแน่นหนา และการตรวจสอบแนวดิ่งกับค่า Blow Count ต้องแม่นยำทุกต้น เมื่อรวมกับการทำฐานราก (Pile Cap) ที่มีระยะหุ้มคอนกรีตและการเสริมเหล็กที่ถูกต้อง จะทำให้โครงสร้างมีความมั่นคงแข็งแรง ป้องกันปัญหาการทรุดตัวเอียงในระยะยาวได้เป็นอย่างดีครับ
