ถ้าตอกเสาเข็มสปันไมโครไพล์ไม่ลง หรือติดอุปสรรคใต้ดิน ต้องทำอย่างไร? แก้ปัญหาอย่างไร? (วิศวกรจะพิจารณาตำแหน่งตอกใหม่และออกแบบฐานรากใหม่)

783 ถ้าตอกเสาเข็มสปันไมโครไพล์ไม่ลง หรือติดอุปสรรคใต้ดิน ต้องทำอย่างไร? แก้ปัญหาอย่างไร? (วิศวกรจะพิจารณาตำแหน่งตอกใหม่และออกแบบฐานรากใหม่)

หากในระหว่างการปฏิบัติงานตอกเสาเข็มสปันไมโครไพล์แล้วพบว่า เสาเข็มตอกไม่ลงหรือติดอุปสรรคใต้ดิน (เช่น ซากฐานรากเดิม เศษปูนเก่า หรือชั้นดินแข็งผิดปกติ) วิศวกรและทีมช่างจะมีแนวทางจัดการตามหลักวิศวกรรมดังนี้ครับ

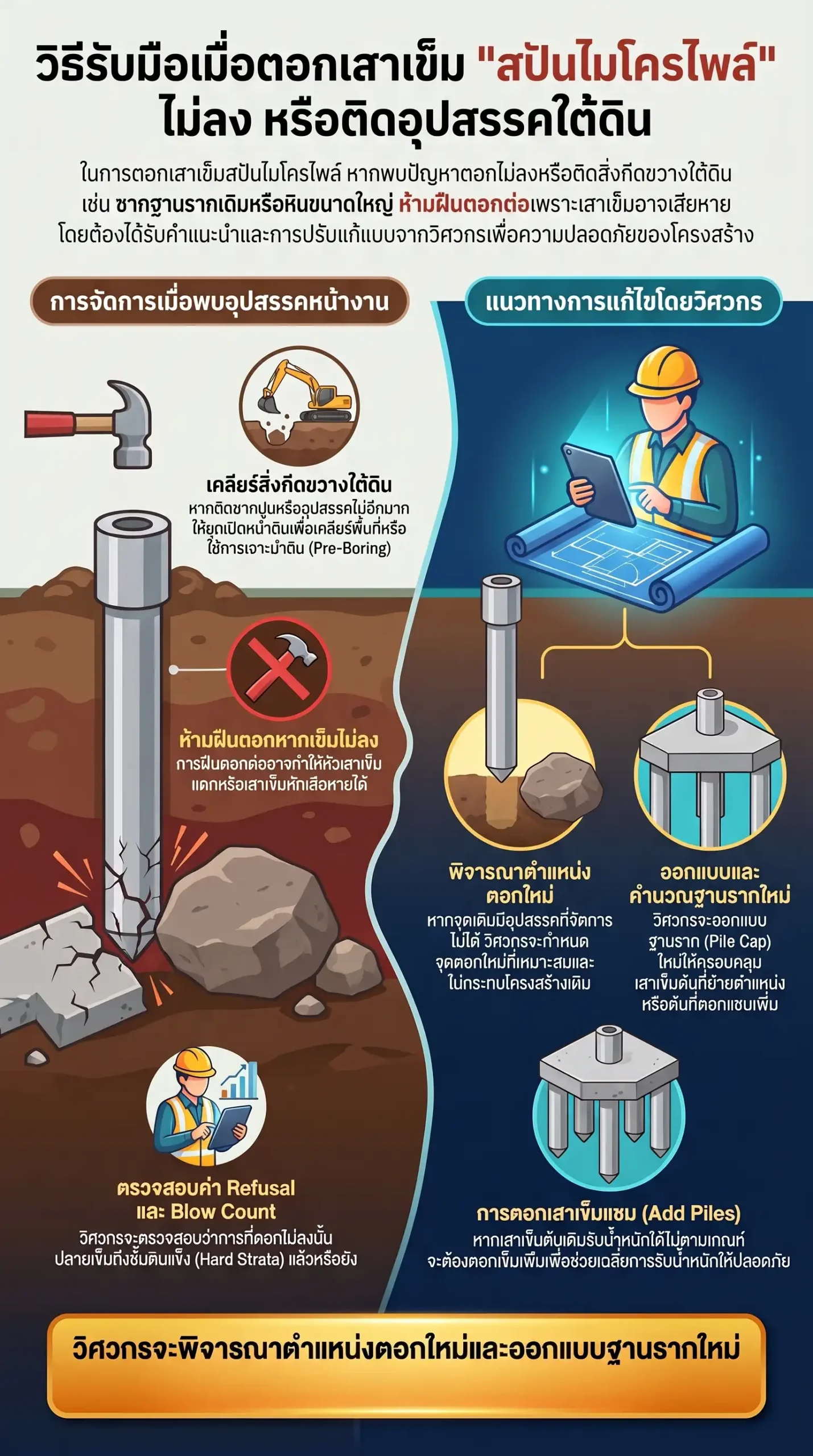

  1. การจัดการเมื่อติดอุปสรรคสิ่งกีดขวาง
  • การขุดเปิดหน้าดิน: หากอุปสรรคอยู่ระดับไม่ลึกมาก ทีมช่างอาจพิจารณาใช้คนขุดเปิดหน้าดินเพื่อรื้อถอนสิ่งกีดขวางนั้นออกก่อนจะทำการตอกต่อ
  • การเจาะนำ (Pre-Boring): ในกรณีที่อุปสรรคมีความแข็งหรืออยู่ลึก วิศวกรอาจสั่งให้ทำการเจาะนำดินบริเวณนั้นก่อนเพื่อทำลายสิ่งกีดขวางหรือช่วยให้เสาเข็มสามารถตอกผ่านชั้นดินที่แข็งผิดปกติลงไปถึงระดับที่ต้องการได้
  1. การจัดการเมื่อเสาเข็มรับน้ำหนักได้ตามเกณฑ์แม้ยังไม่ถึงระดับลึก (Refusal)
  • การเช็คค่า Blow Count: หากตอกเสาเข็มไปแล้วพบว่าจมยากขึ้นมาก แม้ความลึกจะยังไม่ได้ตามที่กำหนด แต่ถ้า จำนวนครั้งในการตอก (Blow Count) ถึงเกณฑ์มาตรฐานที่วิศวกรออกแบบไว้แล้ว อาจแสดงว่าปลายเสาเข็มหยั่งถึงชั้นดินที่แน่นเพียงพอแล้ว วิศวกรจะสั่งให้หยุดตอกเพื่อป้องกันเสาเข็มแตกหัก
  • การทดสอบกำลังรับน้ำหนัก: หากมีความไม่แน่ใจในกำลังรับน้ำหนักของเสาเข็มต้นที่ตอกไม่ลง วิศวกรอาจสั่งให้มีการทดสอบเพิ่มเติม เช่น Dynamic Load Test เพื่อยืนยันว่าเสาเข็มต้นนั้นสามารถรับน้ำหนักอาคารได้อย่างปลอดภัยจริง
  1. การแก้ไขโดยการเปลี่ยนตำแหน่งและออกแบบฐานรากใหม่

ในกรณีที่ไม่สามารถตอกผ่านอุปสรรคได้จริงๆ หรือตำแหน่งเสาเข็มคลาดเคลื่อนไปจากเดิม (เยื้องศูนย์) วิศวกรโครงสร้างจะเข้ามาดำเนินการดังนี้:

  • พิจารณาตำแหน่งตอกใหม่: วิศวกรจะคำนวณและระบุตำแหน่งการตอกเสาเข็มแซมเพิ่มเติม (Add Piles) เพื่อช่วยกันรับน้ำหนักแทนเสาเข็มต้นที่มีปัญหา
  • ออกแบบฐานรากใหม่ (Redesign Pile Cap): เมื่อมีการเปลี่ยนตำแหน่งหรือเพิ่มจำนวนเสาเข็ม วิศวกรจะต้องออกแบบ ฐานราก (Pile Cap) ใหม่ให้มีขนาดใหญ่ขึ้นและเสริมเหล็กให้ครอบคลุมเสาเข็มทั้งหมด เพื่อให้การถ่ายน้ำหนักจากอาคารลงสู่กลุ่มเสาเข็มเป็นไปอย่างสมดุลและปลอดภัย
  • การแก้ไขฐานรากเยื้องศูนย์: หากเสาเข็มจำเป็นต้องตอกในตำแหน่งที่ไม่อยู่กึ่งกลางฐานรากเดิม วิศวกรจะคำนวณปรับโครงสร้างฐานรากใหม่เป็นแบบ ฐานรากเยื้องศูนย์ (Eccentric Footing) เพื่อรับแรงที่เปลี่ยนไป

สรุปท้ายบทความ

สถานการณ์

แนวทางแก้ไขและจัดการ

พบเศษปูน/ซากอาคารเก่า

ขุดรื้อออก หรือใช้การเจาะนำ (Pre-Boring) เพื่อทำลายอุปสรรค

ตอกไม่ลงแต่ Blow Count ได้

หยุดตอกตามคำสั่งวิศวกรเพื่อป้องกันเสาเข็มชำรุด และทดสอบกำลังรับน้ำหนัก

ไม่สามารถตอกตำแหน่งเดิมได้

วิศวกรพิจารณาตอกตำแหน่งใหม่ และออกแบบฐานราก (Pile Cap) ใหม่ให้ครอบคลุม

เสาเข็มเบี้ยว/เยื้องศูนย์

วิศวกรคำนวณและปรับฐานรากเป็นแบบเยื้องศูนย์เพื่อความปลอดภัย

ข้อควรระวัง: ทุกขั้นตอนการแก้ไขปัญหาเสาเข็มตอกไม่ลงหรือติดอุปสรรค ต้องผ่านการประเมินและตัดสินใจโดยวิศวกรโครงสร้างเท่านั้น ห้ามทีมช่างหน้างานตัดสินใจขยับตำแหน่งหรือหยุดตอกเองโดยพลการ เพราะจะมีผลต่อความมั่นคงของอาคารในระยะยาวครับ
